1、施工标准手册进场
2、施工标准手册砌墙
3、施工标准手册水电(一)
4、施工标准手册水电(二)
5、施工标准手册防水
6、施工标准手册泥水(一)
7、施工标准手册泥水(二)
8、施工标准手册木作
9、施工标准手册涂料

施工标准手册进场

公共区域保护
大门门套保护

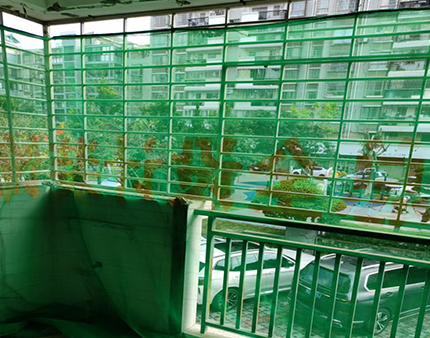

防尘网保护

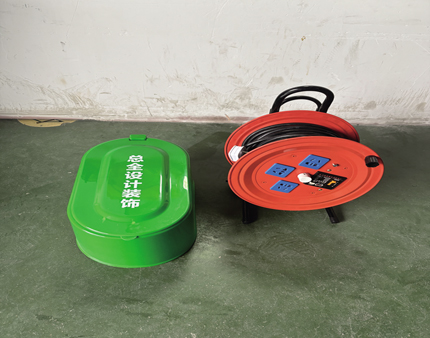

临时马桶及配电盘
保留门窗保护

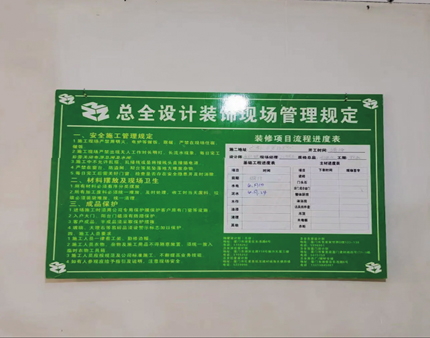

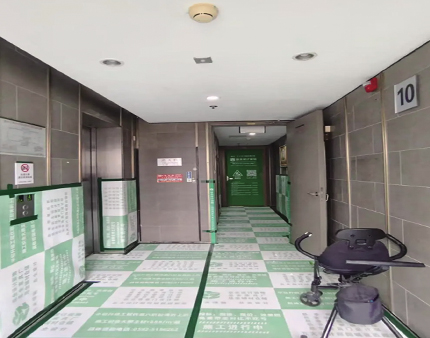

施工进度表悬挂

施工标准手册砌墙

1、卫生间、厨房新砌墙体做防水地梁:
主要目的杜绝潮气顺墙体上返,造成墙面涂料返碱。
2、新砌墙植筋 :
能有效减小防止震动引起的开裂。

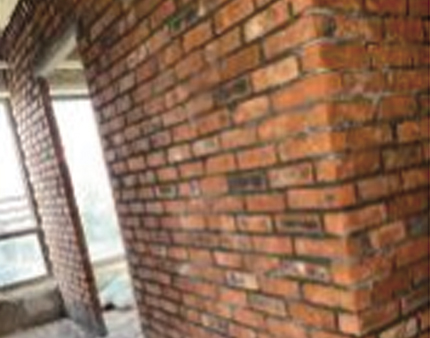

3、新砌墙工字型:
通过交错砌放砖块,形成工字型的结构,增加墙体的稳定性和承重能力。

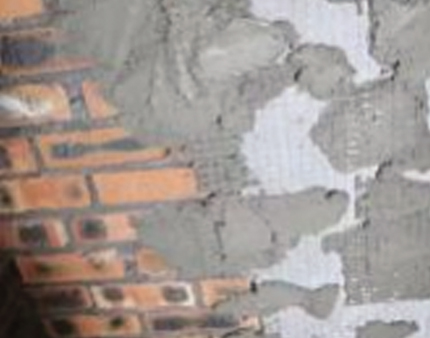

4、新旧墙连接处加钢丝网:
能有效减小交接处及接缝处开裂。

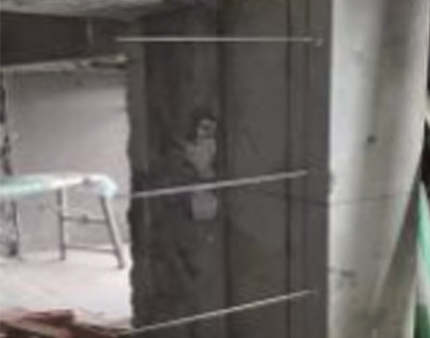

5、新砌门洞放预支过梁:
支撑洞口上部砌体所传来的各种荷载将荷载传给门窗等洞口两边的墙,防止变形及开裂。

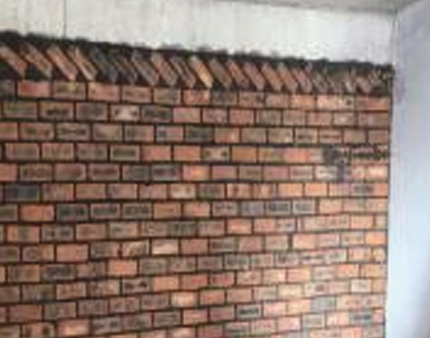

6、顶部砌砖斜砌:
后期墙体易沉降,降低后期墙体与顶面产生开裂。

施工标准手册水电(一)

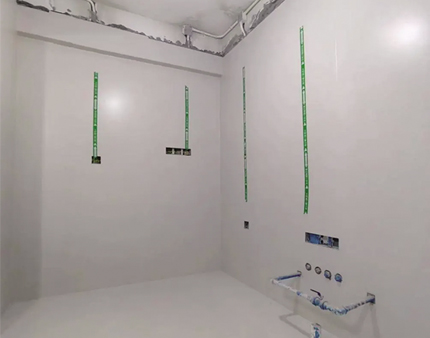

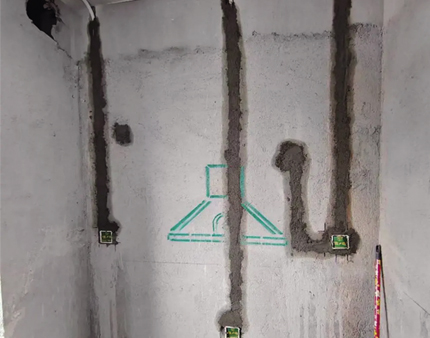

1、布线横乎竖直,便于后期安装及完工后便于维修找点,更好的判断走向。
2、配电箱及弱电箱安装位置应安装在易操作及便干后期维修的位置。
3、强弱电严禁在同一根管内布置,不得接入同个底盒。
4、电热水器、壁挂及座机空调、厨房总进线为4平电线,冰箱为2.5平电线,以上都是单独一路控制,照明及普通插座为2.5平电线。

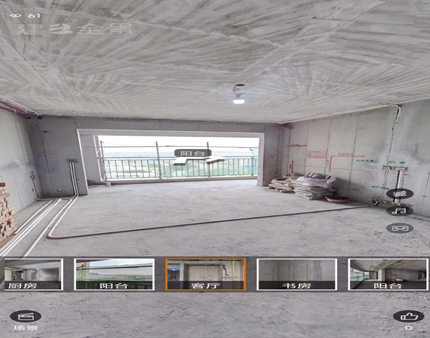

5、完工验收使用全景VR拍摄留底,便于后期检修及方便安装。

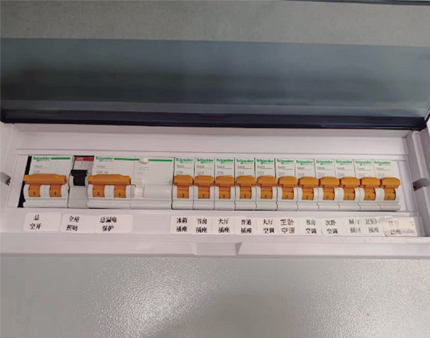

6、强弱电箱内标准排序及加各分路标识标签,方便日后使用。

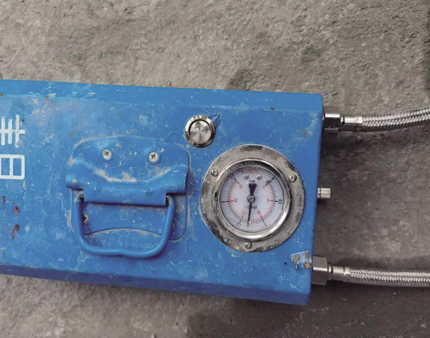

7、水管试压1.2MPa至30分钟,掉压未超过0.05MAp为试压合格。

施工标准手册水电(二)

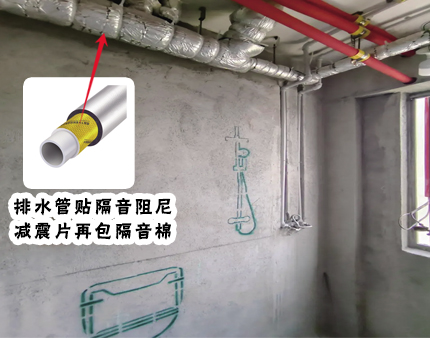

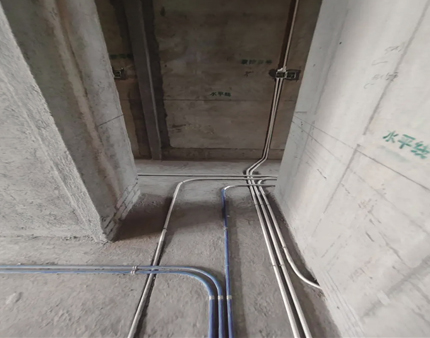

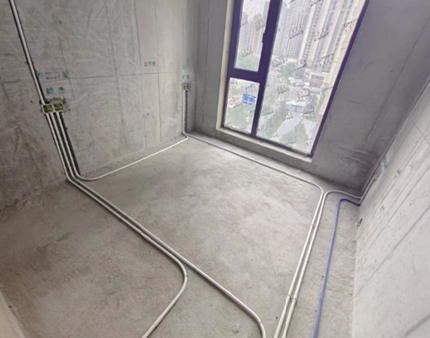

1、地面及顶部管线每隔80cm用管卡或吊卡固定。

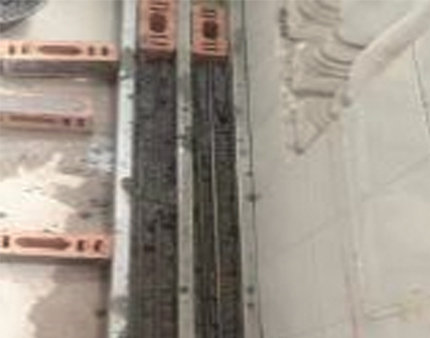

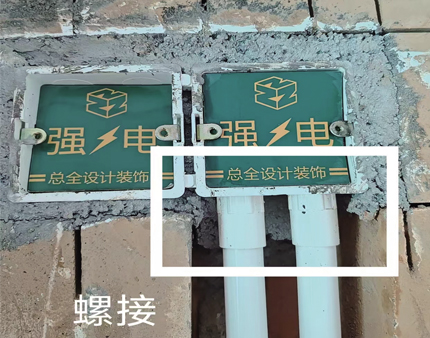

2、线管与线盒相接部位必须使用螺接
3、卫生间给水、管线统一走天花板。
4、强电管使用日丰白色线管,日丰蓝色线管,按颜色区分,强弱电交叉处使用锡箔纸覆盖保护。
5、全屋冷热给水管统一使用热水管,比冷水管更厚更耐热耐压。

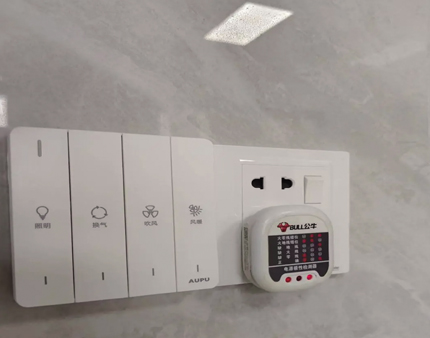

6、交付前用相位检测仪对面板进行试验检测零火地线是否正确接对。
7、插座、开关及相关材料用喷图方式星现在墙面,更为直观。

施工标准手册防水

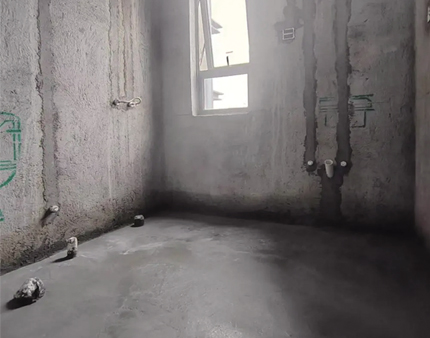

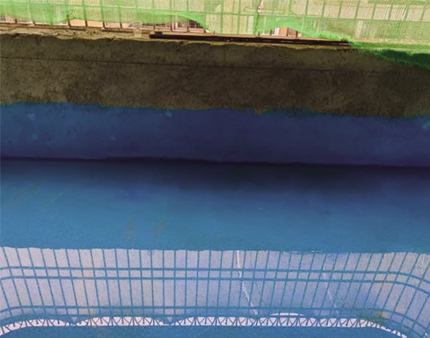

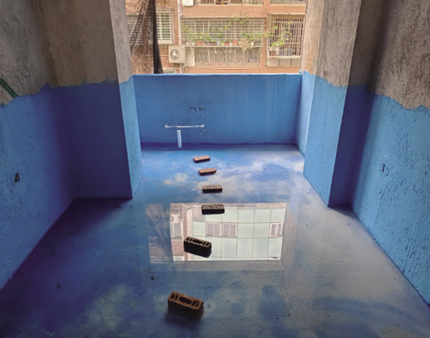

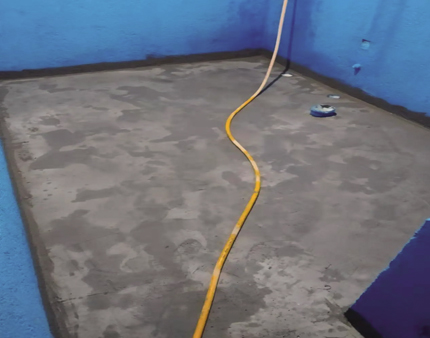

1、卫生间涂刷防水高度为2.4米,厨房为1米,阳台区域为30公分,横竖共刷两遍。

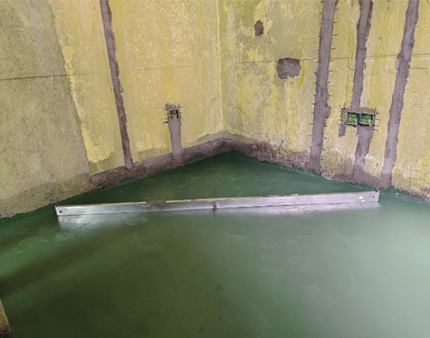

2、有地漏区域找平时候必做泄水坡度,门头高,地漏为最低点。
3、闭水试验至48小时后,到楼下查看无渗水后方可进入贴砖阶段。

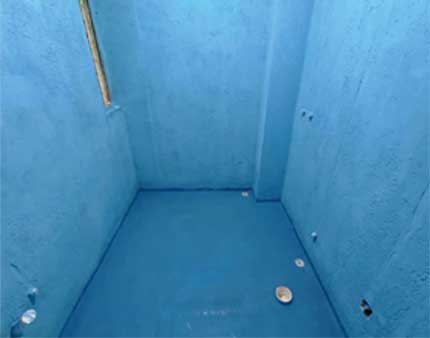

4、查看无渗水后,对地面防水层做瓷砖胶二次保护及四周往上折5公分,对四周阴阳角管边做加固处理。

施工标准手册泥水(一)

1、烟道加钢丝网粉刷:
加钢丝网粉刷再贴砖起到加固的作用且墙砖不会因烟道受热不均脱落及墙砖开裂等,延长使用稳定性,耐久性。
2、金刚砂地面找平:
金刚砂具有一定防潮性能,增强找平地面的耐磨性、耐冲击性,提高了密度。

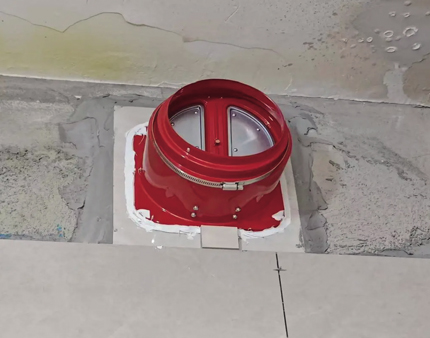

3、整砖安装止回阀:
确保基层平整,便于止回阀打胶,减少漏气风险。
4、墙砖阳角统一为海棠角工艺,后期加上美缝,美观度更高。
5、墙地砖空鼓率为整块砖的10%。
6、墙砖统一瓷砖胶薄贴。

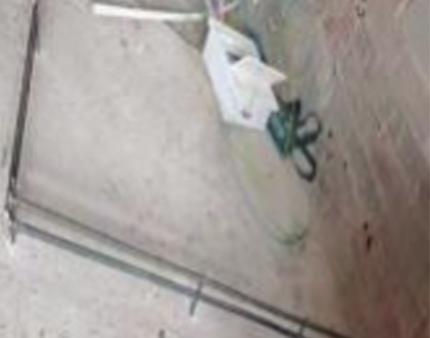

7、墙面供水点位使用开孔器取孔。

施工标准手册泥水(二)

1、地面找乎井做好泄水坡度,地漏为最低点,待干后进入防水涂刷阶段。
2、泥水进场后对开槽处及零星处砂浆修补。
3、水电管路标识,避免后续安装主材装修对水电管造成破坏。
4、墙面阴阳角做好方正,避免后期橱柜及柜体安装后,导致接口缝隙较大难收口。
5、墙砖统一瓷砖胶薄贴,瓷砖缝放十字架留缝,横平竖直,阴阳角90度,十字对缝及平整度不得大干半毫米,不得有错缝现象。

施工标准手册木作

1、按设计标高,结合现场实际尺寸,在墙面弹线。

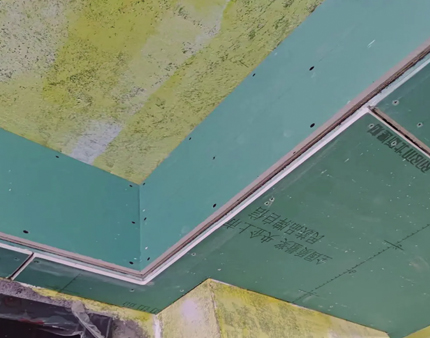

2、吊顶转角处用整板做七字角处理,减少对角开裂风险。

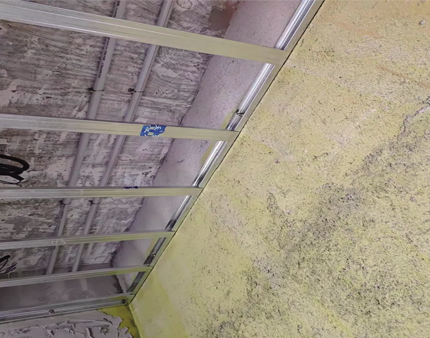

3、天花板龙骨固定需用膨胀螺丝或铆钉固定,避免时间久造成松动产生开裂。

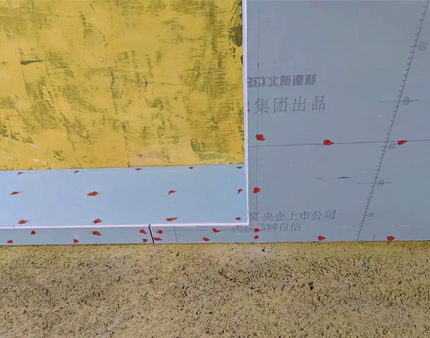

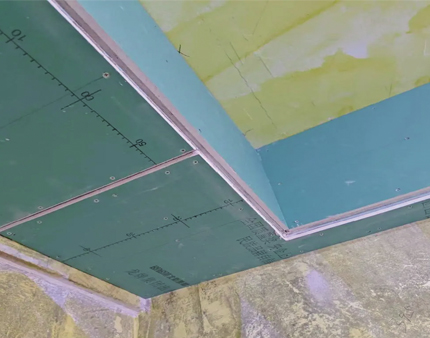

4、吊顶应安装牢固,石膏板之间预留伸缩缝,避免后期热胀冷缩,留缝处应均匀一致,表面平整。
5、石膏板上的螺丝钉眼,用防锈漆点涂。
6、有护墙板或门垛需用木板时,底部需加铝塑板做防潮处理。

施工标准手册涂料

1、涂料施工为“3批2底2面”,即批3遍的腻子,两遍的底漆加两遍的面漆。
2、涂料施工时需做好地面瓷砖及相邻门窗隔断等保护遮蔽好。

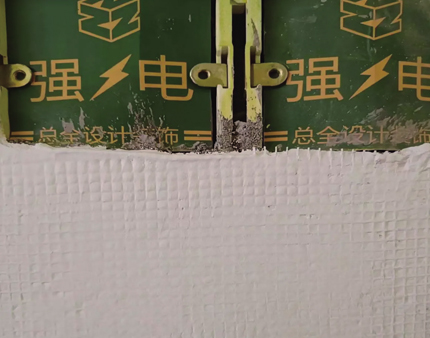

3、开槽处加玻纤网处理,减少开裂风险。

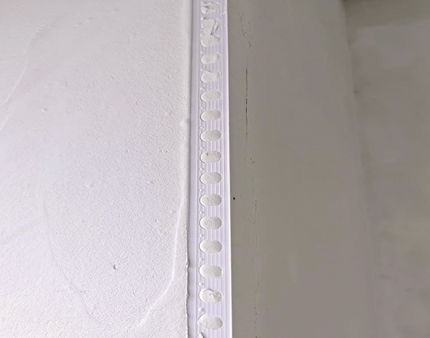

4、阴阳角处使用专用立邦PVC护角条防止墙面被磕碰坏,让墙角更平直。
5、石膏板预留伸缩缝交界处使用嵌缝膏加防裂绷带填补。
6、无尘机器大面积打磨施工及边角处人工用日光灯打磨修饰。

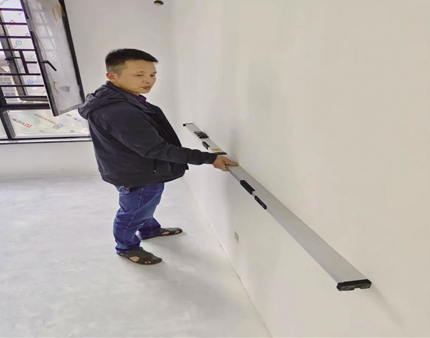

7、打磨后续上完底漆,用2米靠尺对墙面进行平整度的检查。
